一、模式概述
该模式通过推进标准化大棚设施建设和宜机化提升改造,采用种植基地道路和葡萄种植宜机化改造、葡萄栽植前开沟整地、栽植后水 肥管理、病虫害防治、除草、采摘运输、采后管理等农艺农机融合技术,很好地解决了设施葡萄除草累、打药难、环控慢等问题,对于规模较大的基地,通过运用物联网系统,实现温湿度调控、节水灌溉、 肥水一体、高效植保和全基地高清监控等环节数字化管理,经过多年 实践改进,形成了一整套较为成熟的设施葡萄生产机械化模式,节水 节肥、省工省药,大幅降低劳动强度,提升葡萄品质,促进了葡萄产 业高质量发展。
二、技术路线

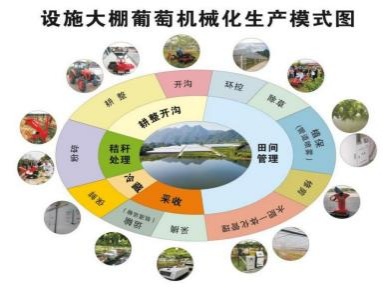

图 1 设施大棚葡萄机械化生产模式图
三、关键环节技术要点
1 大棚设施宜机化要求
1.1 新建大棚设施
先行做好园区整体布局规划和基础设施建设,做到路、渠、水、 电、设施用房布局科学合理,方便运输车辆和农业机械通行。小规模 基地可选用 8m 跨度单体钢架标准大棚,较大规模基地按浙江省通用 的 GP-L832 型连栋钢架大棚建设标准建设大棚设施,符合机械化通行 和作业要求。大棚设施建设应具备抗风、抗雪灾和耐腐蚀能力。
1.2 老旧大棚的宜机化改造
老旧大棚以跨度 6m 的单体钢架大棚为主,主要改造内容:一是扩大棚门尺寸,宽度≥1.6m,高度≥1.8m;二是棚内开辟一条宽度≥1.6m 的通行道,适当提高棚架高度,让宽度在 1.5m 左右的电瓶三轮车等 运输机械可顺利通行;三是在棚头通过铺设涵管、水泥板等方式,进行过道板改造,使作业机具可以进入。
2 开沟定植
2.1 农艺要求
选晴天或阴天栽植,采用适度稀植栽培方式,栽植时,定植沟深 30~50cm ,沟宽60~80cm ,施入适量有机肥,填土整成栽植垄埋土 高度不高于嫁接 口,浇透水,栽植密度与行向按大棚规格方向确定种 植株行距。连栋大棚内栽植前可沿着立柱方向做种植垄,垄宽 3m , 植株沿着立柱方向种植,株间距 3m 为宜,每座连栋棚的中间或靠近 道路一头通过调整种植株距,横向留足 3m 宽通道,为棚内运输、采 摘等机械通行提供方便。
2.2 作业要点
整地开沟采用 48kW 以上功率的拖拉机配置旋耕机、开沟机完成, 整地开沟工作需在大棚安装位置已规划好且在搭建大棚前完成,方便 机械作业并提高作业质量。
3 环境控制
3.1 农艺要求
葡萄开始萌芽至采收结束期间,需要有一个避雨、合适温湿度的 环境。萌芽前后温度不宜超过30℃ , 湿度 85%左右;开花前后温度 20~25℃ , 湿度 60~70%;开花期至坐果期温度 20~28℃ , 防 35℃ 以上高温,湿度 60%左右;坐果后至采果期,温度控制在25~35℃。
3.2 作业要点
棚内配置环境智能控制系统,包括物联网操控系统、温湿传感器、 电动卷膜机、风机等,可实现种植环境的智能调节、远程控制,在突 遇降雨或棚内温度过高时可及时关闭开启棚膜,调控温湿度。卷膜机 构电动机功率 60~100W。
4 水肥管理
4.1 农艺要求
施肥分基肥、膨大肥、着色肥、采后复壮肥。10~11 月,根据 土壤情况、树龄、产量等情况开沟或打孔施基肥。膨大肥分两次施用, 在确定座果稳定后,相隔 10 天施三元复合肥。着色肥分三次施用, 各相隔7~10 天施钙肥或施磷酸二氢钾。采果后每亩施三元复合肥。 发现其它缺素症状的植株,进行针对性校正。
4.2 作业要点
水肥管理主要配套水肥一体化设施,包括水池、首部、过滤系统、 施肥机、肥药箱、管路、滴灌带等,依据地形地势,在种植畦上铺设 条形或圆形滴灌带,或安装微喷管网系统,在控制系统的操作下可实现水肥一体化管理。采用水溶性肥料,施肥频次和用量视葡萄生长阶 段而定。
严防灌溉设施堵塞。采用自然水源的,一般采用两道以上砂滤进 行粗滤,再通过 120 目的网式过滤器过滤;水源是自来水的,直接通 过碟片过滤方式净化。根据种植规模配备施肥装置,可采用比例施肥 器、文丘里注肥器等。灌溉首部水泵宜采用变频控制,避免管路过载 损坏。过滤设备需每半个月检查一次、一个月清洗一次(使用频率高、 水里杂质含量高的视情增加清洗次数),有条件的可配置自动反冲清 洗设备。
5 整形修剪
5.1 农艺要求
冬季修剪在自然落叶半个月后至次年 1 月进行。第一年留 3 芽定 植,选留 1 根新梢作主干,根据葡萄架式当新梢长至 70~150cm 时 摘心,再培养 2 个副梢作为结果母枝,结果母枝一般采用中梢(5~7 芽)修剪,剪口粗在 0.7cm 左右,更新枝采用 3 芽短梢修剪。
5.2 作业要点
12 月~翌年 1 月进行冬季修剪。主要采用果树修剪机械,以手 持式电动修剪机为主。
6 植保
6.1 农艺要求
按“预防为主,综合防治 ”的原则,加强栽培管理,提高树体抗 病虫害能力。按照病虫害发生的规律,强化农业防治,重点推广理化 诱控措施,适时辅以化学防治。主要防控对象为灰霉病、炭疽病、白 腐病、霜霉病、溃疡病等病害和绿盲蝽、金龟子、吸果叶蛾等虫害。
6.2 作业要点
宜选用管道喷雾高效植保系统,用臭氧水替代杀菌药,葡萄农药 使用量减少 60%以上,可明显提升葡萄的农产品安全水平,管道喷雾 高效植保系统施药效率比普通打药机提高 10 倍以上,实现 30 亩/h 的 高效植保效率,保证人身安全。臭氧水制做前,按亩均 120kg 用量准 备好足够的盐水溶液,盐水比 1:1000,盐水通过臭氧水发生器电解即 成为可替代杀菌消毒农药的臭氧水。夏季高温时可在棚顶覆盖遮阳网 降温。弥雾系统须采用净化的自来水作为水源,药水采用液体药水, 每次打药完毕用清水清洗管道,防止药水残留对管道和喷头产生腐蚀。 使用其他种类喷雾机作业时,要注意操作安全并做好人身防护,防止 产生人身意外伤害和危害。
7 采摘运输
7.1 农艺要求
采摘葡萄要求成熟度合适,不做催熟处理的自然成熟葡萄更容易 运输和保存,采摘时及时剪除坏果烂果,用于装盛葡萄的筐箱深度以 20cm 左右为好,且采用单层摆放,减少摘后落果等情况。运输道路 要求平整,尽量避免运输途中的震动。
7.2 作业要点
高温天气采摘时间尽量选择早晨气温相对较低时段,鲜食葡萄采 摘一直以人工为主。 自 2022 年开始试用鲜食葡萄采摘机器人,利用 AI 技术深度学习葡萄果穗自生长至成熟各时期的状况,通过激光扫 描形状可选择摘取成熟葡萄并放置收集筐。在采后运输上,采用适度 疏植栽培和宜机化改造后,主要使用田间运输机来完成运输,地形复 杂的田块可安装轨道运输机。
8 保鲜冷链
葡萄采摘运输季节,正好是高温天气,采后长途运输销售需要冷 链保鲜,葡萄收购点或是规模基地要配置预冷和保鲜贮存冷库,电商 网络销售需要预冷降温后用低温保温包装,长途运输需要冷藏保鲜车。 为合理利用冷链设施,县域内整体规划冷链设施,开展冷链社会化服务,同时分区域配置相应规模的冷藏保鲜库,在规模基地,鼓励自行 配置产地保鲜冷库。
葡萄冷藏保鲜库温度设定,较长时间保存,设定温度3℃左右, 销售包装宜在温度 10℃左右室内进行。
9 秸杆处理
9.1 农艺要求
修剪下来的枝条要及时清理出园,防止枝条上的病毒真菌虫卵留 存田间。粉碎后枝条碎屑可堆肥处理,堆肥时可拌入有机肥发酵腐熟 剂(一般 1kg 腐熟剂可发酵 10~15m3 碎屑),也可拌入适量的尿素, 堆肥上覆盖废旧薄膜保温,待完全腐熟后即可当有机肥使用。
9.2 作业要点
宜以集中收贮集中粉碎利用为主,县域内应布局区域枝条收集粉 碎利用服务中心,开展网格化枝条收集服务,提高葡萄枝等农作物秸 秆综合利用水平,规模基地可自行配置前期处理的秸秆粉碎机。
四、机具配套方案
表 1 浙中地区设施葡萄种植基地机具基本配置方案(100 亩规模基地)
序 号 | 生产 环节 | 机具名称 | 功能 | 技术参数与特征 | 数量 (台) | 是否 选配 | 备注 |
1 | 设施 建设 | 标准钢架棚 | 种植设施 | 大棚材料和建设标准符合 浙江省相关标准 , 主推 GP-L832 连栋钢架大棚,跨 度 8m、顶高 4.8~5m、肩高 3m,拱间距 0.8m。 | 是 | ||
2 | 耕整 | 大中型拖拉 机 | 翻耕、松土、 平整 | 动力 48kW 以上 ,耕深 20 ㎝ 以上、表土细碎、平整。 | 1 | 是 | 可接受农 机社会化 服务 |
微耕机 | 翻耕、松土 | 功率 4kW 以上。 | 2 | 是 | |||
开沟机 | 开沟、施肥 | 开沟深度、宽度均达 30 ㎝ 左右。 | 1~2 | 是 | |||
3 | 环境 调控 | 电动卷膜机 | 卷膜、闭膜,通风散热、避雨 | 电机功率 60~100W。 | 1~2 台/棚 | 是 | |
4 | 水肥 管理 | 水肥一体机 | 灌溉、施肥 | 配置 22kW 以上功率水泵, 无堵塞、无渗漏。 | 2 | 是 | 其中 1套可作应急备用 |
5 | 整形 修剪 | 电动修剪机 | 枝条修剪 | 电池电量充足,整机轻便, 功率 500~800W。 | 2 | 是 | |
6 | 病虫害防治 | 割灌机 | 除草 | 功率 0.7~ 1.47kW 、 转速 6500r/min。 | 2 | 是 | |
管道喷雾 | 喷雾降温、打药、喷臭氧水杀菌、喷叶面肥 | 配置 22kW 以上功率水泵, 喷雾压力 50kgf/cm2 上下, 雾化好、无堵塞、无滴漏, 自动喷雾系统平均 4 亩配 置 1 个电磁阀,小规模的可 手动阀控制。 | 2 | 是 | 其中 1套可作应急备用 | ||
7 | 采摘 运输 | 采摘机器人 | 采摘 | 可靠识别、精准采摘、整体 接 运 , 电 压 48V 、 功 率 3.6kW。 | 1 | 否 | 技术还 在研发 完善中 |
单(双)轨 运输机 | 运输 | 运行平稳、进退控制自如, 功率 0.35kW。 | 5~10 | 否 | 视需要 安装 | ||
田间运输机 | 运输 | 动力可靠、操控灵活安全, 电 压 60V 、 功 率 800 ~ 1200W。 | 2 | 是 | |||
8 | 冷链 保鲜 | 冷藏保鲜库 | 预冷、保鲜 | 温度调节可靠,冷藏保鲜 3℃ 左右 、预冷销售包装 10℃左右。 | 400m3 | 否 | 产品自行销售的可配置 |
9 | 秸秆 处理 | 粉碎机 | 秸秆粉碎 | 动力功率 5kW 以上。 | 1 | 是 | 也可接 受农机 社会化 服务 |
五、应用提示
(一)宜机化改造。为实现全程机械化作业,新建设施大棚要做 好路渠棚和棚内运输采摘通道的总体宜机化规划,对老旧大棚,连栋大棚因棚内空间较大,宜机化条件较好,主要改造下横向通道为主, 让运输采摘机械可到达棚内每个角落。单体大棚的宜机化条件相对较差,主要的改造内容也是完善棚内运输通道为主,纵向通道尽量利用 棚内中间空间,横向通道可选择中间布置大棚中间或是两头,可铲除 部分植株。
